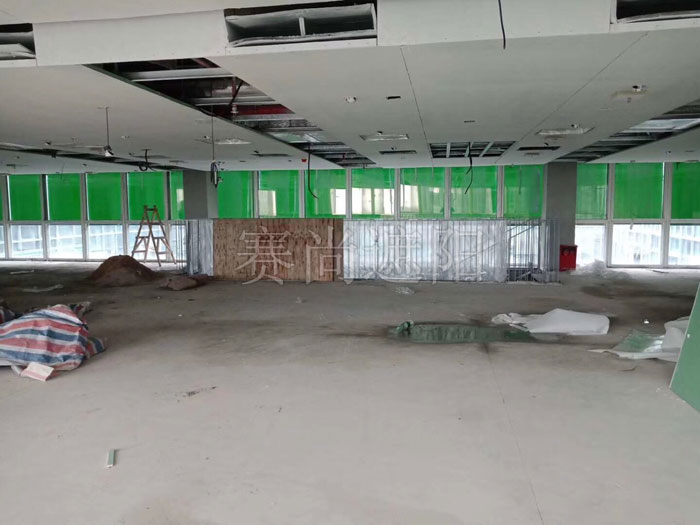

由赛尚遮阳承接的招商局前海经贸中心三期幕墙外电动遮阳卷帘工程(G30项目)中建筑7、8层智能户外卷帘系统已用电脑调试完, 目前安装完成的卷帘系统正在进行验收前调试工作。截至今日,项目中幼儿园已调试完 ,一层今天安装底座,六层安装内延罩壳今天装完,五层水晶头已压完,2 3 4 5线已接完。此项目为建筑户外遮阳卷帘智能控制的经典应用案例。
项目工程的基本概况
工程名称:招商局前海经贸中心三期铝合金窗及幕墙外装饰工程电动遮阳专业分包;
工程坐落地点:深训市前海妈湾片区十九单元;
施工部位:裙楼玻璃窗外立面:
应用产品:户外电动遮阳卷帘(户外防风卷帘);
控制方式:智能控制;
应用面积:约8000平米。
G30项目整体施工计划
1、5月16日---拆吊顶8层,接线、压水晶头,内廷接线调试,幼儿园的帘布调试穿线北面完成一半(6人)
2、5月17日---8层内廷调试接线完成,恢复吊顶,幼儿园北面调试完成;
3、5月18日---8层外廷拆吊顶接线压水晶头调试,一个房间一个房间的测试。完成
4、5月19日---7层内廷拆吊顶,压水晶头接电源线完成,7层外廷拆吊顶压水晶头接电源调试除跨层外已完成;
5、5月20日---安装2层剩余十几套帘布及调试穿线,5层电源接线,485控制线压水晶头.变压器、POE安装,完成2个面;
6、5月21日---6层端盖到货安装6层内廷帘布调试及穿线,调试完成2个面,安装全部完成;
7、5月22日---6层内廷调试穿线完成,室内拆吊顶接线完成2个面;
8、5月23日---6层内廷跨层7层接线,6层接线完成,6层外廷罩盒帘布安装完成2个面;
9、5月24日---6层外廷穿线调试接线压水晶头完成2个面,安装帘布剩下一个面;
10、5月25日---6层外廷接线调试完成;
11、5月26日---一层刚拉杆安装帘布调试穿线完成2个面,5层电源接线485控制线接线完成
12、5月27日---一层钢拉杆安装完成剩下的2个面,四层接线电源,485控制线完成2个面;
13、5月28日---一层室内接线压水晶头完成一个面,四层接线完成剩下的两个面;
14、5月29日---一层钢拉杆接线完成两个面,三层完成两个面;
15、5月30日---一层钢拉杆完成,幼儿园南面调试穿线,三层接线完成剩下的两个面;
16、5月31日---幼儿园南面穿线调试完成,二层完成两个面的接线;
17、6月1日---幼儿园南北面接线,二层接线完成;
18、6月2日---幼儿园南北面接线完成,玻璃盒帘布安装调试完成;
19、6月3日---下沉广场安装调试接线完成;
20、6月4日---安装8层屋面风光雨控制穿线引致一层机房;
21、6月5日---每层的子楼宇控制器安装,及每层网线的连接;
22、6月6日---子楼宇控制器安装完成,所有的控制线送到一层机房;
23、6月7日---安装面板开关;
24、6月8日---一层,玻璃盒,下沉广场,幼儿园总调
25、6月9日---二层总调;
26、6月10日---三层总调;
27、6月11日---四层总调;
28、6月12日---5层总调;
29、6月13日---6层总调;
30、6月14日---7层总调;
31、6月15日---8层总调;
32、6月16日2-5层整体调试;
33、6月17日一层、幼儿园、玻璃盒、下沉广场、6-8层整体调试;
34、6月18日整体验收,达到验收标准。
